相机已经认出车牌,出口却算不出费用;司机付了款,道闸没有收到放行结果;现场断过一次网,恢复后同一辆车多出两条记录。智能停车项目的工期,往往就耗在这些“只差一步”的问题上。

道闸、相机和余位屏可以很快装到现场,一辆车从入口被识别,到出口算清费用、完成支付、抬杆离场,却要经过现场设备、网络、停车平台、支付渠道和运营规则。任何一段没有接稳,现场看起来已经完工,项目仍然不能交付。

红数科技给这类项目排期时,先确定交付边界:是改一个停车场,还是做多场统一运营;是复用厂家平台,还是新建业务后台;只管进出和收费,还是包含车位引导、预约、会员、充电、发票、监管数据和无人值守。范围没有落到一辆车的完整进出过程,单报一个“30 天上线”,参考意义很有限。

智能停车项目完工效果

先用项目范围判断大概周期

下面的时间从需求和现场条件确认后开始计算,指项目达到试运行或约定验收条件的日历周期参考。土建审批、设备定制生产、道路占用审批、大规模供配电改造等工作,如果尚未完成,应在这张表之外单独计算。

项目情况常见周期估算成立的主要前提
单个存量停车场改造,使用成熟软硬件,保留原收费规则4—8 个工作周现场可施工,设备有货,接口和支付账号可直接使用
单个新建或整体改造停车场,含收费后台、无感支付和基础运营功能8—12 个工作周出入口方案确定,网络供电到位,收费规则已经确认
多停车场统一平台,接入两种以上设备或原有系统12—20 个工作周各厂家开放接口,历史数据能提供,分批联调窗口可安排
城市级智慧停车,含路内路外、诱导、监管、共享或多运营方结算6—12 个月以上数据标准、建设批次、审批与运营责任已经明确

这不是国家标准规定的固定工期。现行的 GB/T 42442.1-2023GB/T 42442.3-2023GB/T 42442.2-2024 分别给出了智慧停车的总体、平台和数据要求,解决的是系统建设与数据交换应遵循什么要求,不会替某个具体项目规定多少天交付。项目规模相同,现场已经具备施工条件与边营业边改造,日历周期也可能差很多。

一份可以执行的排期,通常会把工作拆到下面这些结果,而不是只写“开发中”“施工中”:

工作内容常见用时到这一步应看到什么
现场勘查和范围确认3—7 个工作日车道、设备点位、供电网络、施工窗口和首期功能有记录
方案、接口与收费口径确认1—2 周设备清单、数据流、计费方式、异常处理和验收用例基本定稿
设备供货、软件配置或开发、现场基础施工2—6 周可并行推进,但长周期设备和隐蔽工程要先行
安装、单机调试和系统联调2—4 周真实车辆可以完成正常进出、计费、支付和记录回传
异常复测、试运行与验收1—3 周高频异常有处理结果,账单和车辆记录可以核对

这些时间不能机械相加。软件开发、设备到货和现场施工可以并行,入口没有网络、支付商户号未开通、设备接口没验证,却都会挡住后面的整体验证。更接近真实项目的算法是:日历周期等于关键路径上的工作时间,加上外部等待、问题整改和复测时间。

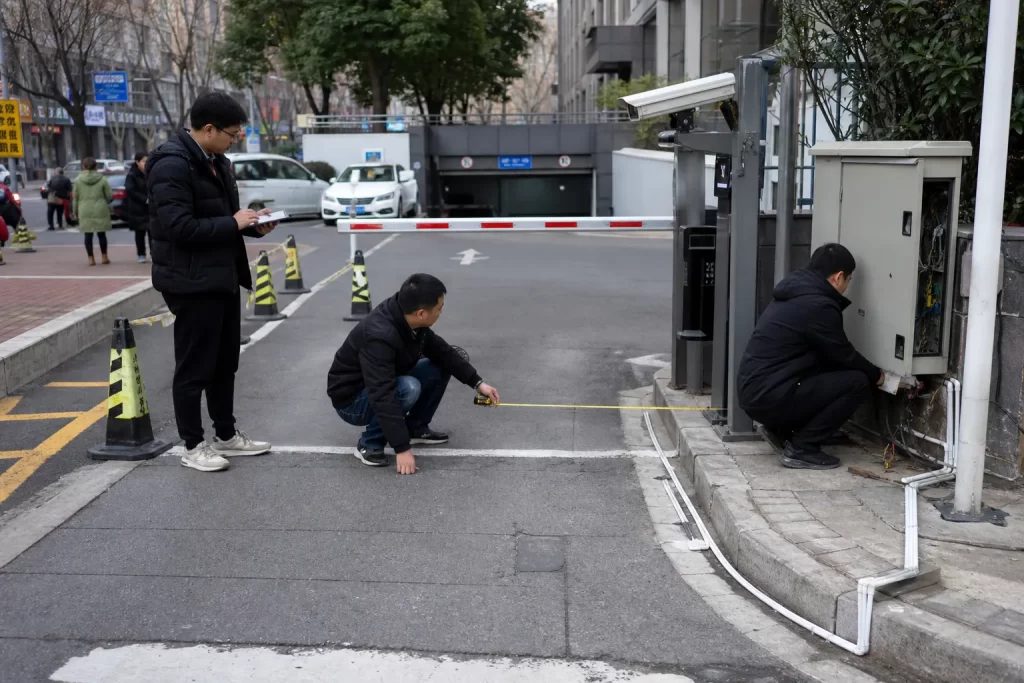

停车场现场勘查与排期

现场条件往往最早拖住计划

停车场不是空房间。商业综合体不能随意封闭出入口,医院早晚高峰不能停工,老旧小区还可能只有一进一出。施工安排如果只按安装人员需要,不看真实车流,计划做到第二天就会变。

现场勘查至少要把车道宽度和转弯半径、相机安装位置、强弱电路径、网络覆盖、排水与基础、岗亭和安全岛、限高、消防通道、照明以及可封道时段查清。地下车库还要特别看弱光、逆光、坡道和通信信号。图纸只能说明原本怎样设计,线缆是否还能用、管道是否堵塞、原设备拆除后基础能否复用,往往要到现场才知道。

如果项目要边营业边改造,应该先保留人工通道和离线放行办法,再分车道施工。为了赶工同时拆掉所有旧设备,看上去省了两天安装时间,运营中断、车辆拥堵和投诉带来的处置时间通常更多。

设备能识别车牌,不等于系统已经联通

智能停车里最常见的误判,是把相机演示成功当成接口联调完成。相机识别车牌只是第一步。平台还要知道识别发生在哪条车道、是哪台设备、抓拍时间是否准确、车辆方向是什么,并把同一辆车的入场和出场记录对应起来。

设备品牌、型号和固件版本都可能改变接口表现。文档里写了车辆事件,不代表实际报文一定包含图片地址、车牌颜色、置信度和方向;平台下发开闸后,设备是立即回复、执行后回复,还是只在下一条状态里体现,也要用真实设备验证。厂家云接口、设备直连协议和旧平台数据库对接,是三种完全不同的接入路线,工期不能按“都是一个接口”估算。

红数科技更倾向于在项目第一周选一进一出两条车道做小范围验证。先跑通识别、入场、计费、支付、出场和记录查询,再批量安装。接口问题在这时暴露,只影响两条测试车道;等几十个点位装完才发现协议版本不一致,返工会同时落在设备、网络和平台三边。

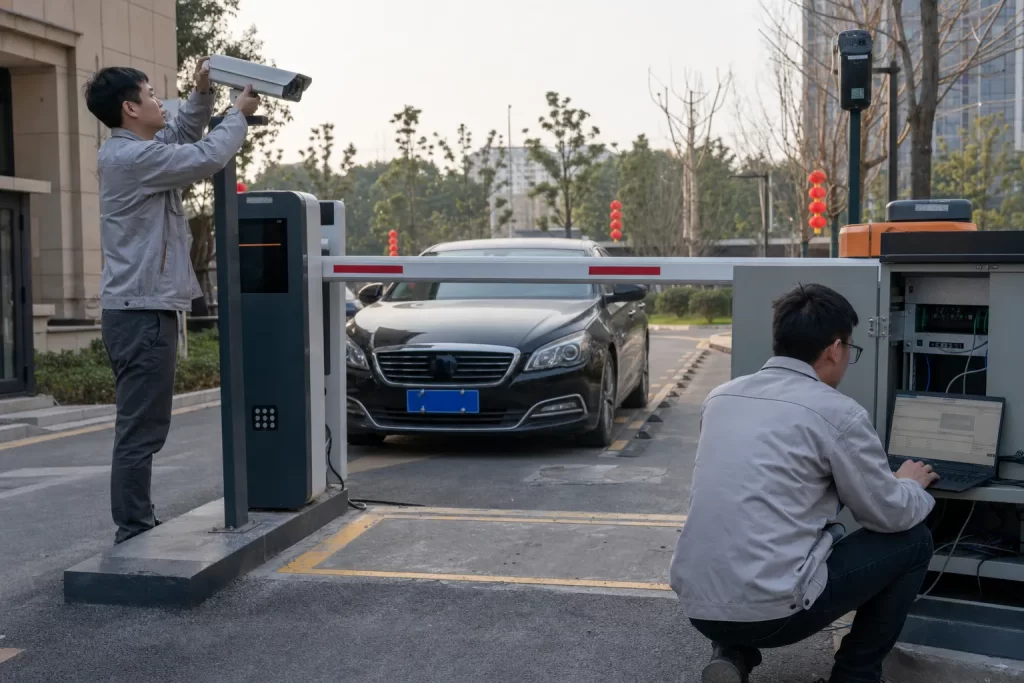

车牌识别与道闸现场联调

收费规则写得越笼统,后面的返工越具体

“按小时收费,会员有优惠”不能直接拿去开发。免费时长从入场算还是支付后重新算,跨日怎样计费,同一天多次进出是否合并,封顶金额按自然日还是连续 24 小时,军警车、月租车、商户券和充电减免谁先谁后,都要有明确口径。

正常车辆还算简单。无牌车怎样入场,车牌污损或识别错误由谁改,跟车入场后出口找不到记录怎么办,支付成功但道闸没有抬起怎样复核,车辆已经离场而支付回调稍后才到,是否还能生成第二笔订单,这些异常才是联调和试运行最花时间的部分。

支付页面能拉起,也不代表账已经对上。停车业务至少要核对入出记录、计费明细、停车订单、支付渠道单据和退款记录。接入电子发票、先离场后付费、聚合支付或多运营方分账后,参与方更多,结算时间点也会改变。收费和优惠规则若在开发后期才确认,改的往往不是一个金额字段,而是订单状态、对账方式和客服处理流程。

多系统对接最耗的常常是等待时间

停车平台可能还要连接物业会员、商场积分、医院预约、充电桩、城市停车监管平台、地图服务和电子发票。每多一个系统,不只是增加一个接口,还增加了一名资料提供方、一个测试环境和一轮问题确认。

GB/T 42442.2-2024 已经对智慧停车数据提出要求,GB/T 42442.3-2023 对平台技术提出要求;较早的 GB/T 29745-2013 仍是现行的公共停车场(库)信息联网通用技术要求。实际项目还要服从当地平台的数据目录、编码规则、更新频率和接口安全要求。国家标准能提供共同基础,不能替代当地接口文档。

第三方最影响进度的情况,不一定是接口难,而是测试账号没开、白名单没加、字段口径没人确认、对方只在固定时间配合。软件人员可能只需要半天修改,项目却为一次联调窗口等一周。正式计划里应该把外部资料、账号、负责人和最晚到位日期列出来,不能全部藏在“接口联调 5 天”这一行里。

验收口径晚定,试运行就会反复补题

项目验收不能只看道闸会不会抬。正常进出当然要测,重复车牌、跟车、无牌车、网络中断、停电恢复、支付超时、重复回调、人工改牌、免费放行和设备离线也要有预期结果。无人值守项目还要验证远程坐席看得到什么、能做什么,人工放行后是否留下人员、时间和原因。

有些指标必须先约定条件才有意义。车牌识别率受车速、光线、车牌状态、安装角度和测试样本影响;出口通行效率也会受到支付方式、司机操作和前车停留影响。只在合同里写一个数字,不写测试场景和样本,到了现场很容易出现双方都认为自己达标的情况。

试运行应让真实车辆和真实班次参与。连续跑几天,核对高峰排队、余位变化、优惠使用、交接班、退款和日结数据,很多在实验室里看不见的问题才会出现。发现问题后还要留出修正和复测时间,不能把“开始试运行”直接当作“项目已验收”。

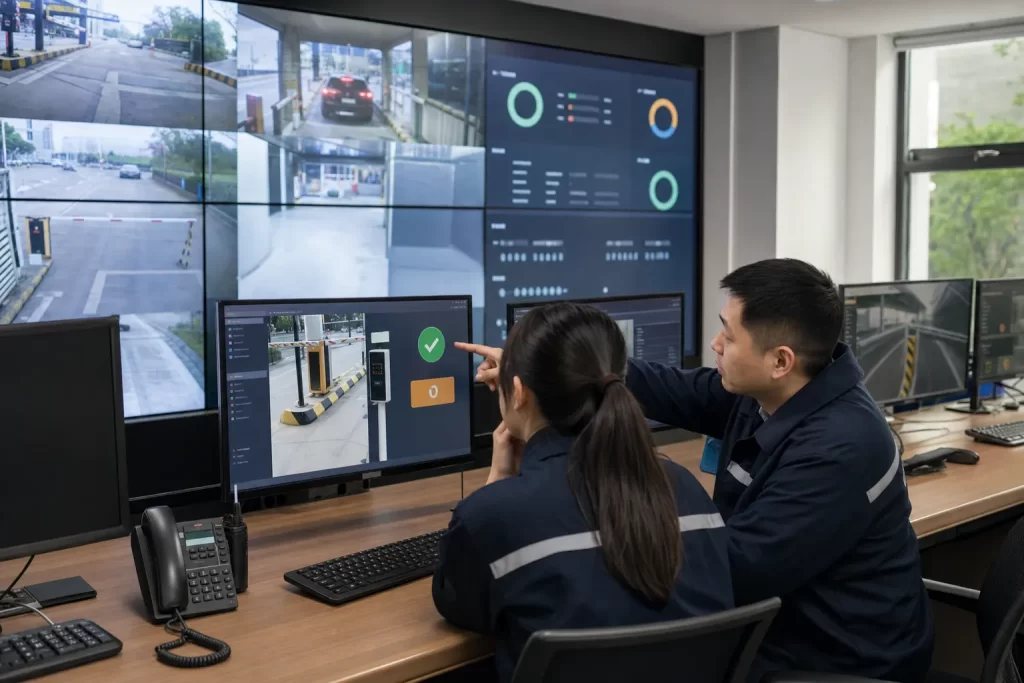

停车运营中心试运行与异常处置

排期前把这些资料准备齐,日期才有依据

  • 停车场平面图、出入口数量、车道照片、现有设备和网络供电情况。
  • 设备品牌、型号、固件版本、接入方式、接口文档和可用测试设备。
  • 临停、月租、会员、优惠、封顶、跨日、退款和特殊车辆的收费规则。
  • 支付、发票、物业会员、充电桩及监管平台的账号、文档和对接负责人。
  • 哪些时段可以封道施工,现场由谁配合车辆测试和设备复位。
  • 首期必须上线的功能、不在本期范围内的内容,以及每项验收用例的通过条件。

前期资料齐全,不代表现场不会再出问题,但能把问题从“等到联调再说”提前变成有人负责、有日期可追的事项。红数科技出正式排期时,通常会设置三个比“完成百分比”更有用的节点:样板车道完整跑通、全部车道和平台联通、试运行问题关闭。设备到场很多、页面完成八成,都不能替代这三个结果。
